横断ダッシュボード概要

1. 概要

横断ダッシュボードは、複数プロジェクトの状況を一画面で横断的に確認できる画面です。プロジェクトごとのダッシュボードとは異なり、表示設定で選んだ複数プロジェクトの状況を俯瞰的に把握できます。

このダッシュボードを使用することで、以下のことが可能になります。

  • プロジェクトのステータス別件数を把握する
  • 複数プロジェクトの要注意事項を横断的に確認する
  • 複数プロジェクトの進捗状況を一覧で比較する
  • 複数プロジェクトのコスト状況を一覧で比較する

2. アクセス方法

横断ダッシュボードへは、以下の手順でアクセスします。

  1. OBPM Neoにログインします。
  2. 画面上部のナビゲーションから「ダッシュボード」を選択します。
  3. 横断ダッシュボード画面が表示されます。

横断ダッシュボードを表示するには、アカウントロールに【横断ダッシュボード】の権限が必要です。アクセスできない場合は、システム管理者にお問い合わせください。この権限で決まるのは画面を開けるかどうかで、担当していないプロジェクトが表示される範囲は【プロジェクト管理】の権限とコントロール部門で決まります(表示条件の設定の「3.1 担当していないプロジェクトが表示される範囲」)。


3. 画面構成

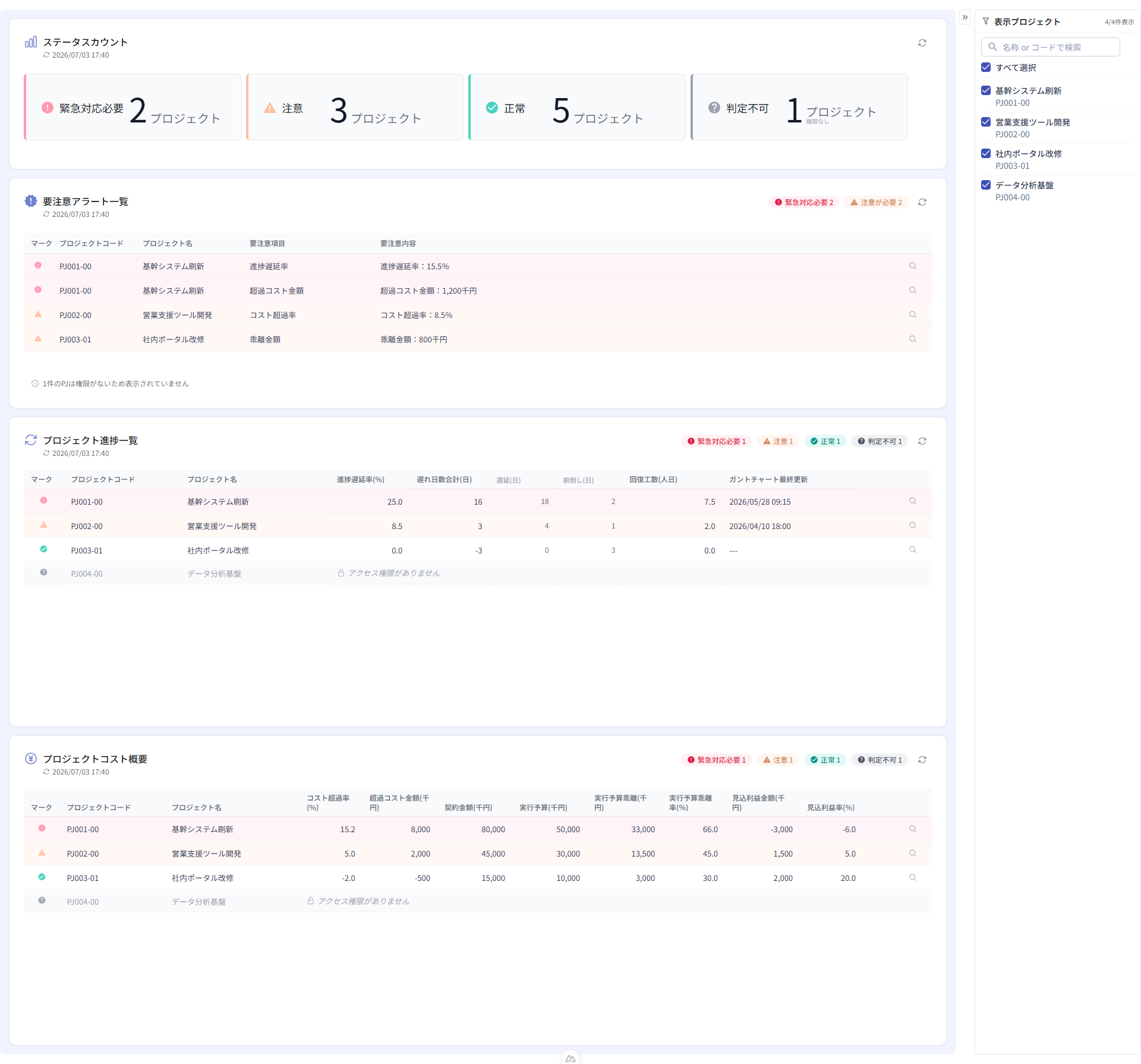

横断ダッシュボード画面は、上部に表示設定の操作(表示設定のドロップダウン・[共有リンクをコピー]・[表示条件])と一時フィルターの行があり、その下に複数のチャートカードがグリッド形式で配置されています。

横断ダッシュボードに表示されるプロジェクトは、画面左上のドロップダウンで選んだ表示設定で決まります。詳しくは表示設定をご覧ください。

3.1 チャート一覧

横断ダッシュボードでは、ステータスカウント・要注意アラート一覧・プロジェクト進捗一覧・プロジェクトコスト概要の4種類のチャートを利用できます。各チャートの一覧・エディション・必要な権限は横断チャート概要を参照してください。

3.2 デフォルトのチャート配置

横断ダッシュボードのデフォルトのチャート配置は、上から以下の順序で表示されます。

  1. ステータスカウント
  2. 要注意アラート一覧
  3. プロジェクト進捗一覧
  4. プロジェクトコスト概要

3.3 ローディングとエラー表示

  • データの読み込み中は、ローディング表示が表示されます
  • データの取得に失敗した場合は、エラーメッセージが表示されます
  • 表示するプロジェクトデータが存在しない場合は、空状態メッセージが表示されます
  • 表示設定を一度も選んでいない場合は、「表示するプロジェクトの条件がまだ設定されていません」と表示されます。表示設定を選ぶか、[表示条件を設定]から作成してください
  • 表示設定の条件に一致するプロジェクトがない場合は、「(表示設定名)の条件に一致するプロジェクトはありません」と現在の条件が表示されます。[表示条件を変更する]から条件を見直してください

4. 主な操作

4.1 表示するプロジェクトを決める

横断ダッシュボードでは、表示するプロジェクトの決め方を「表示設定」として名前を付けて保存し、画面左上のドロップダウンから切り替えます。表示設定には、自分がメンバーとして参加しているプロジェクトから選ぶ[担当PJ]と、部門・顧客・契約形態・契約金額・重点管理対象の条件で決める[条件指定]の2つの表示モードがあります。条件指定の表示設定は、全社に共有できます。最後に選んだ表示設定は、次回アクセス時に自動で復元されます。

また、一時フィルターの「緊急」「注意」で、表示中のプロジェクトを一時的に絞り込めます。

詳しくは表示設定と表示条件の設定をご覧ください。

4.2 行クリックで詳細を確認

要注意アラート一覧・プロジェクト進捗一覧・プロジェクトコスト概要では、一覧の行をクリックすると、そのプロジェクトの要注意項目の詳細と関連画面への導線が詳細パネルで表示されます。

詳しくは詳細パネルをご覧ください。


5. プロジェクト別ダッシュボードとの違い

項目プロジェクト別ダッシュボード横断ダッシュボード
対象範囲単一プロジェクト表示設定で選んだ複数プロジェクト
アクセス方法プロジェクトメニューから遷移ナビゲーションから直接遷移
チャートの種類9種類(スケジュール、コスト、品質など)4種類(ステータスカウント、要注意アラート一覧、プロジェクト進捗一覧、プロジェクトコスト概要)
レイアウト編集組織・個人レイアウトデフォルト配置

6. 活用シーン

6.1 PM/PLのマルチプロジェクト管理

複数プロジェクトを兼任するPM/PLが、担当プロジェクトのモードの表示設定で、担当プロジェクト全体の状況を日次で確認するのに活用できます。コスト超過や進捗遅延のあるプロジェクトを一覧から素早く発見し、優先的に対処すべき課題を把握できます。

6.2 PMO・部門長による部門単位の監視

PMOや部門長が、条件指定の表示設定で部門や顧客を指定し、担当していないプロジェクトも含めて、アクセス権のある範囲で状況を確認するのに活用できます。全社に共有した表示設定は、同じ条件でほかのアカウントも利用できます。

6.3 経営層への報告

表示設定で選んだ複数プロジェクトの状況を横断的に把握し、経営層への報告資料として活用できます。要注意アラートの件数やコスト超過の状況を一目で確認できます。

6.4 リスクの早期発見

横断的にプロジェクトの状況を確認することで、個別のプロジェクトダッシュボードでは見落としがちなリスクを早期に発見できます。
