プロジェクト進捗一覧

このチャートは横断ダッシュボード専用のチャートです。Basicエディション、LimitedエディションおよびEnterpriseエディションで利用可能です。

1. 概要

プロジェクト進捗一覧は、横断ダッシュボードで複数プロジェクトの進捗状況を一覧表示するチャートです。プロジェクトごとの進捗遅延率や遅れ日数を一目で確認できます。

このチャートを使用することで、以下のことがわかります。

  • どのプロジェクトで進捗遅延が発生しているか
  • 各プロジェクトの遅れ日数(遅延・前倒し)の状況
  • 遅れの回復に必要な工数の目安

2. チャートの見方

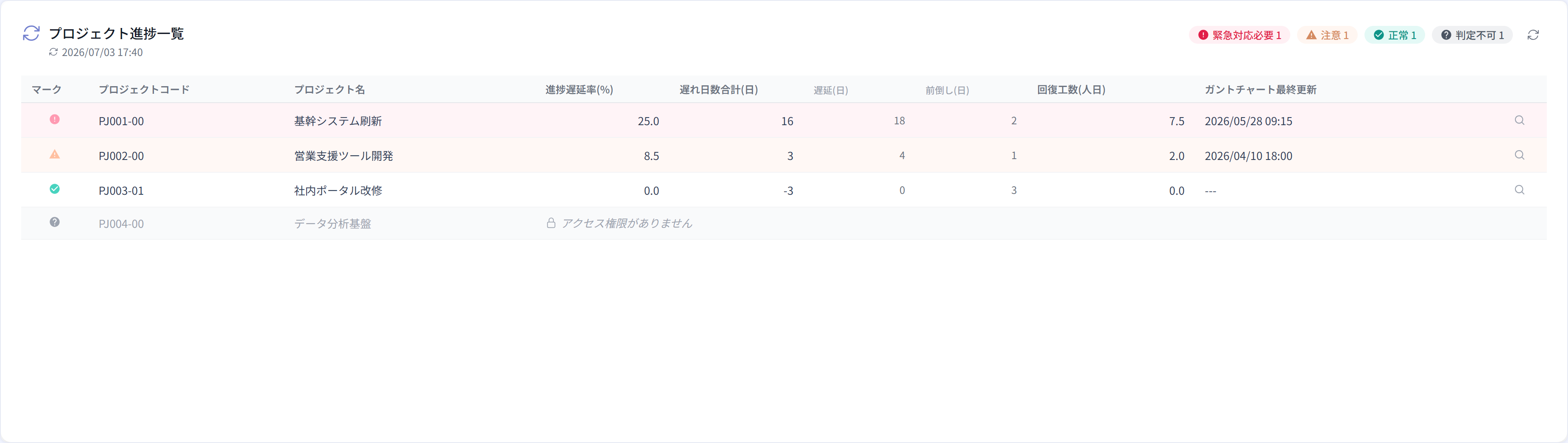

2.1 画面イメージ

2.2 列構成

プロジェクト進捗一覧は、以下の列で構成されています。

列名説明
マークプロジェクトの進捗状況を示すアイコンです。赤は緊急対応必要、黄は注意、緑は正常を表します
プロジェクトコードプロジェクトのコードを表示します
プロジェクト名プロジェクト名を表示します
進捗遅延率(%)プロジェクトの進捗の遅れの度合いをパーセンテージで表示します
遅れ日数合計(日)遅延と前倒しを差し引いた正味の遅れ日数を表示します
遅延(日)遅れているタスクの遅れ日数の合計を表示します
前倒し(日)前倒しで進んでいるタスクの日数の合計を表示します
回復工数(人日)遅れの回復に必要な工数の合計を表示します
ガントチャート最終更新進捗情報が最後に更新された日時を表示します

数値の単位(パーセント・日・人日)は、各列の見出しに括弧付きで表記されます。「遅延(日)」「前倒し(日)」の2列は、「遅れ日数合計(日)」の内訳として淡い色で表示されます。

2.3 マークの意味

マーク説明
緊急対応必要進捗遅延が発生しており、緊急の対応が必要な状態です
注意進捗状況に注意が必要な状態です
正常進捗状況が計画どおりの状態です

マークの判定基準は、【自社マスタ設定】画面の「要注意PJ」タブの「進捗遅延」で設定された閾値に基づきます。チャート右上の「緊急対応必要」「注意」バッジにカーソルを合わせると、判定に使用している閾値をツールチップで確認できます。

【ガントチャート】の参照権限が付与されていないプロジェクトは、一覧の下部にまとめて表示されます。マーク列に「判定不可」のアイコン、データ部分に鍵アイコンと「アクセス権限がありません」が表示されます。

3. 行クリックで詳細を確認

一覧の行をクリックすると、そのプロジェクトの要注意項目の詳細と、関連画面への導線がインラインパネル(詳細パネル)で表示されます。関連画面へは、詳細パネル内のボタンから移動します。

詳しくは詳細パネルをご覧ください。

4. データの定義

4.1 進捗遅延率

プロジェクトの進捗の遅れの度合いを示す割合です。値が高いほど、進捗の遅れが大きいことを示します。

4.2 遅れ日数(合計・遅延・前倒し)

「遅延(日)」は遅れているタスクの遅れ日数の合計、「前倒し(日)」は前倒しで進んでいるタスクの日数の合計です。「遅れ日数合計(日)」は、この遅延と前倒しを差し引いた正味の遅れ日数を表します。

4.3 回復工数

遅れを回復するために必要な工数の合計です。単位は人日です。

4.4 ガントチャート最終更新

対象プロジェクトの進捗情報が最後に更新された日時です。更新の記録がない場合は「---」が表示されます。

5. 活用シーン

5.1 進捗遅延プロジェクトの特定

マーク列で赤や黄のアイコンが表示されているプロジェクトに注目することで、進捗面で問題のあるプロジェクトを素早く特定できます。

5.2 遅れ日数の内訳の確認

遅延と前倒しの内訳を確認することで、遅れが一部のタスクに偏っているのか、プロジェクト全体に及んでいるのかを判断できます。

5.3 回復に必要な工数の把握

回復工数を確認することで、遅れを取り戻すために必要な対応規模の目安を把握できます。
