要注意アラート一覧

このチャートは横断ダッシュボード専用のチャートです。Basicエディション、LimitedエディションおよびEnterpriseエディションで利用可能です。

1. 概要

要注意アラート一覧は、複数プロジェクトの要注意事項を横断的にリスト形式で表示するチャートです。プロジェクトごとに確認するのではなく、担当する複数プロジェクトの要注意事項を一覧で確認できます。

このチャートを使用することで、以下のことがわかります。

  • 担当する複数プロジェクトで発生している要注意事項の件数
  • どのプロジェクトでアラートが発生しているか
  • アラートの重要度(赤・黄)の分布

2. チャートの見方

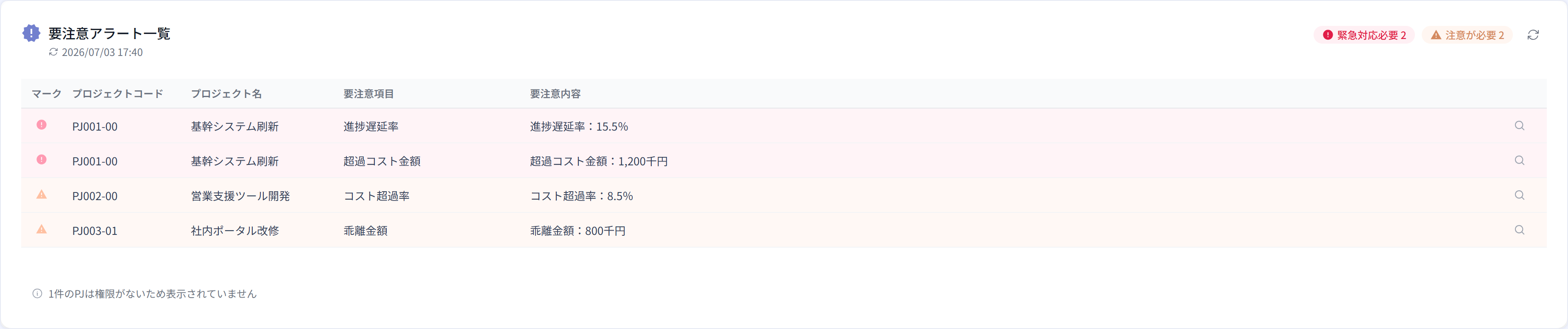

2.1 画面イメージ

2.2 画面構成

要注意アラート一覧は、以下の要素で構成されています。

要素説明
件数バッジ「緊急対応必要」「注意が必要」の件数をチャート右上に表示します
アラート一覧各プロジェクトのアラート情報をリスト形式で表示します

2.3 アラート一覧の項目

項目説明
マークアラートの重要度を示すアイコンです。赤は緊急対応が必要、黄は注意が必要な状態を表します
プロジェクトコードプロジェクトのコードを表示します
プロジェクト名アラートが発生しているプロジェクト名を表示します
要注意項目アラートの種類を示す項目名です。進捗遅延、コスト超過、見込利益などが表示されます
要注意内容アラートの具体的な内容を示すメッセージです

アラート一覧は重要度順に表示されます。赤アラート(緊急)が上部に、黄アラート(注意)が下部に配置されます。

2.4 判定条件のツールチップ

一覧の各行にカーソルを合わせると、その要注意項目の判定条件(しきい値)をツールチップで確認できます。黄・赤それぞれの判定に使用しているしきい値が表示されます。

【プロジェクト登録】の参照権限が付与されていないプロジェクトのアラートは、一覧には表示されず、一覧の下部に非表示件数がまとめて表示されます。


3. アラートの種類

アラートの種類と判定基準は、プロジェクト別の要注意アラート一覧と同じです。【自社マスタ設定】画面の「要注意PJ」タブで組織ごとに設定されています。


4. 行クリックで詳細を確認

一覧の行をクリックすると、その要注意項目の詳細と、関連画面への導線がインラインパネル(詳細パネル)で表示されます。関連画面へは、詳細パネル内のボタンから移動します。

詳しくは詳細パネルをご覧ください。


5. 活用シーン

5.1 担当プロジェクトのリスク把握

複数プロジェクトのアラートを横断的に確認することで、担当する複数プロジェクトのリスク状況を一目で把握できます。赤アラートが多いプロジェクトは、優先的に対応を検討してください。

5.2 プロジェクト間のアラート比較

プロジェクトごとのアラート発生状況を比較することで、特定のプロジェクトにリスクが集中していないかを確認できます。


6. 関連ページ
